L-Kanal und Leitungsbau Erdarbeiten

Erdarbeiten, Bodenaushub und Wiedereinbau sind Schlüsselpositionen im Kanal und Leitungstiefbau, die eine besondere Betrachtung bei der Kalkulation fordern.

In vielen Baubetrieben gibt es die Erfahrungswerte von z. B. 5,50 € – 45,00 €/ m3 abgestimmt auf die jeweiligen Randbedingungen. Auch das führt zum Ergebnis aber doch mehr geraten als bestimmt und schlecht nachvollziehbar und schwer zu kontrollieren, ob dieser geschrieben Preis wirklich ausreicht.
Die Leistung ist primär abhängig von dem Gerät, dem Grabgefäß und der Arbeitsspielzeit.
Die Elemente von Probau S bieten sich für eine moderne und schnelle Lösung mit aussagekräftigen und präzisen Entscheidungsvorschlägen zur Preisfindung an.
Es gibt Arbeitsverzeichnisse (AV) für den Aushub (BKA) und Wiedereinbau (BKE) nach Löffelbreite und Inhalt. Mit den Baggern nach Größenklassen (GK).
GK1    Hydraulikbagger bis    80 KW

GK2    Hydraulikbagger von    81 KW    bis    100 Kw
GK3    Hydraulikbagger von    101 Kw    bis    130 Kw
GK4    Hydraulikbagger von     131 Kw    nis    160 Kw

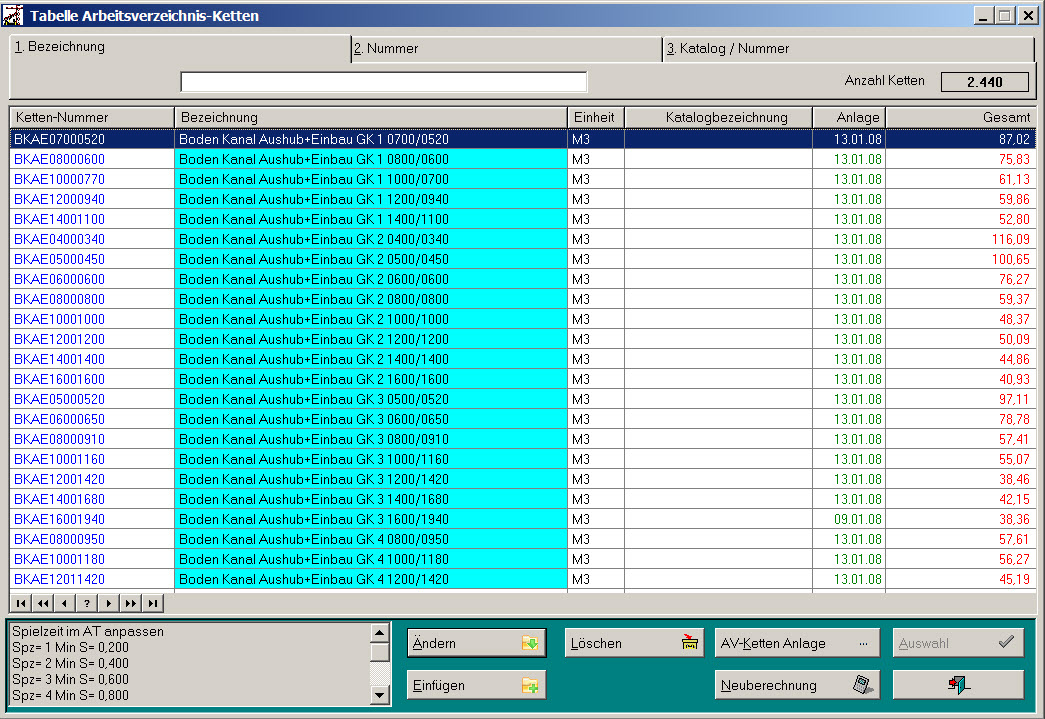

 Die Auswahltabelle für die Arbeitsverzeichnisse Bodenaushub

Die Auswahltabelle für die Arbeirsverzeichnisse Bodeneinbau

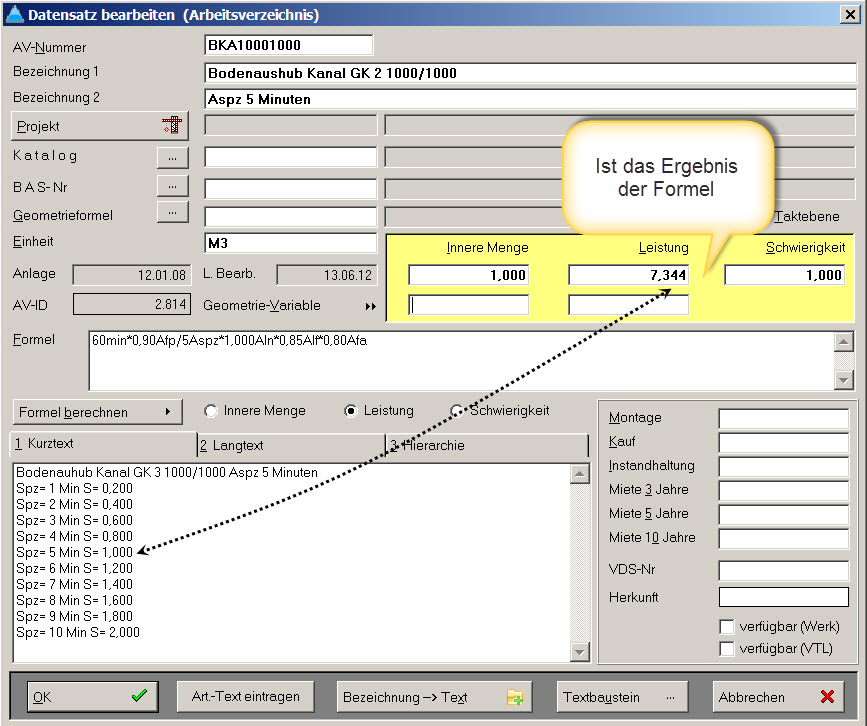

Die Berechnung der Leistung in den Arbeitsverzeichnissen erfolgt mit dieser Formel.

Afp    Aspz    Aln    Alf    Afa
Stunde in Minuten    Produktivität    Minuten/Spiel    Löffelinhalt/m3    Füllfaktor    Auflockerungsfaktor

*    /    *    *    *
60    0,90    5    1,00    0,85    0,80

Der Aufbau der Arbeitsverzeichnisse für den Bodenaushub und den Bodeneinbau ist immer indentisch. Die Formel ist eine Standardformel auch in allen Arbeitsverzeichnissen gleich.

Diese Abbeitsverzeichnisse stehen in Arbeitsketten (AK) für die Einheitspreisbildung der Kalkulation zur Verfügung

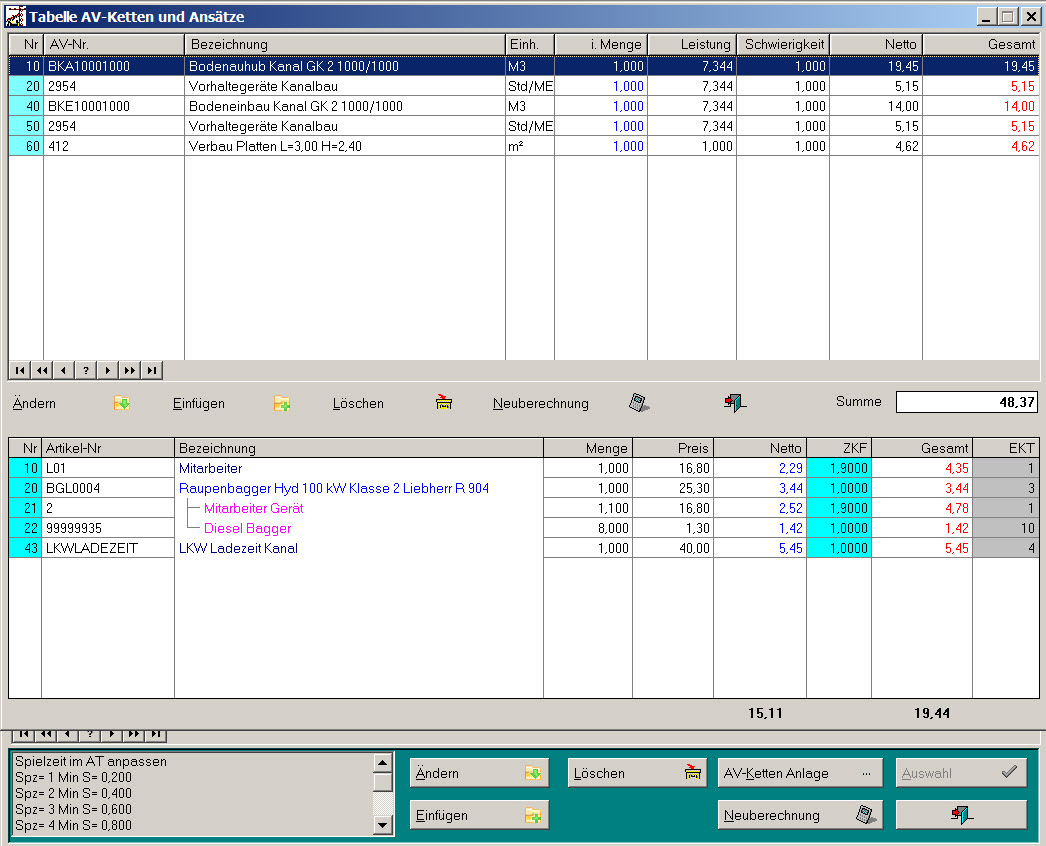

Das ist die Kette für die zu kalkulierende Position.

Jetzt ein Klick im Kalkulationseditor auf die Kette und diese seht in Sekundenbruchteilen für die Kalkulation zur Verfügung.

Jetzt wird der Mensch der Kalkulator gebraucht und
gefordert eine Entscheidung zu treffen.

Er muß die Leistung festlegen, um den EP
zu bilden.

Für diese Position muß der Kalkulator die Arbeitsspielzeit im Feld Schwg. nach der folgenden Tabelle anpassen.

Arbeitsspielzeit    Eingabe
1 Minute
0,20
2 Minuten
0,40
3 Minuten
0,60
4 Minuten
0,80
5 Minuten
1,00
6 Minuten
1,20
7 Minuten
1,40
8 Minuten
1,60
9 Minuten
1,80
10 Minuten
2,00

Die Arbeitsspielzeit für den Aushub ist 2 Minuten  Eingabe Schwg. 0,40. Die Arbeitsspielzeit für den Bodeneinbau ist 2,50 Minuten Eingabe Schwg. 0,50. Es gibt im LV keine Position für die Vorhaltung der Kleinund Allgemeingeräte, um diese entsprechend zu berücksichtigen. Eingabe analog wie beim Bodenaushub und Bodeneinbau. Dann noch die anteilige Verbaumenge auf den m3 Bodenaushub, mit der Formel 1000/400*333/1000 als innere Menge ermitteln.
Die Position ist kalkuliert

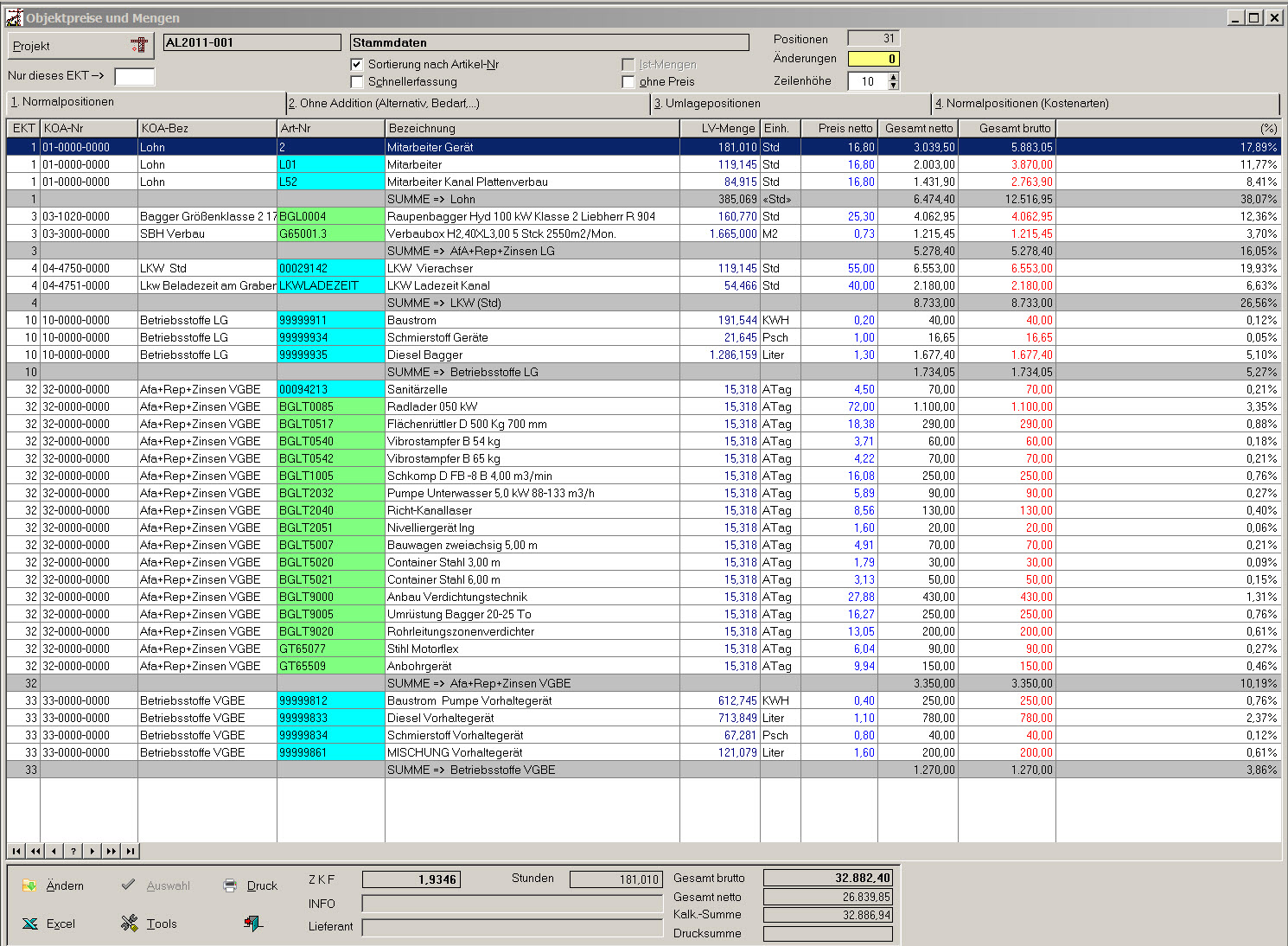

Die "Kalkulationsliste" erscheint nach einem Klick auf das Wort in " ". Die Einzelkosten der Teilleistungen mit den entsprechenden Leistungsansätzen dokumentieren und belegen die Gedanken des Kalkulators mit Fakten ohne das gefährliche Preisraten.
Die Liste der  Objektpreise und Mengen zeigt alle Elemente der Kalkulation mit Mengen und Preisen. Deckungsbeiträge sind nicht berücksichtigt.

Gibt es im Leistungsverzeichnis Positionen für die Vorhaltung der Allgemeingeräte oder den Verbau können diese Ansätze in die entsprechenden Positionen kopiert werden oder mit einem Klick deaktiviert werden.
Stammdaten aus der Praxis für die Praxis, bedeuten für den Kalkulator eine große Entlastung von immer wiederkehrenden manuellen Tätigkeiten ohne den Überblick zu verlieren.
Natürlich gibt es auch eine andere Art von Kalkulation
M3 Bodenaushub und Wiedereinbau sind 0,25 Std./m3 und 4, 25€ Geräte und 9, 00€ für den LKW in der Summe sind das dann 23,25 € . Jetzt noch 3, 00€ für die Vorhaltegeräte und 7, 00€ für den Verbau macht 33, 25€ passt doch oder. Mag sein oder auch nicht.
Wo bleibt da die Aussagekraft Arbeitsstunden? Gerätestunden? LKW Stunden? Betriebsstoffverbrauch?
Ist es nicht effektiver, wenn sich der Kalkulator Gedanken macht, wie lange dauert ein Arbeitstakt und mit dieser Annahme die Kosten und  Leistung bestimmt.

Den Rest erledigt dann der Computer mit der Hilfe von guten Stammdaten für die Praxis.

ZURÜCK

Postanschrift: Postfach 20, 63856 Bessenbach | Tel.: +49 06095 9939780 | ha@bauconsulting-ha.de

Kalkulation im Baubetriebsmanagement
Erstellen und Aufbau der kompletten Organisation - LV Bearbeitung von der Anfrage bis zur Abgabe - Zuschlagskalkulation - Endsummenkalkulation - verschieden Umlageverfahren - Ausarbeitung von Sondervorschlägen und Nebenangeboten - Erkennen von Schwachstellen in der Leistungsbeschreibung - Marktgerechte Kalkulation auf die jeweiligen Stärken des Betriebes ausgerichtet - Erstellen von - Urkalkulationen - EDV System Probau S www.probau-s.de

Arbeitsvorbereitung im Baubetriebsmanagement
Preisanfragen nach Auftragserteilung mit Auswertung - Erstellen der Auftragskalkulation- Erstellen von Bauzeitenplänen - Anpassung der Bauzeitenpläne an den Istzustand - Geräteeinsatzplanung - Soll Ist Nachweis - Zielcontrolling - Vorgaben für Leistungslohn - EDV System Probau S www.probau-s.de

Abrechnung im Baubetriebsmanagement
Massenermittlung - Rechnungsschreibung - Ermittlung des Bautenstandes - Positionsüberwachung - EDV System Probau S www.probau-s.de

VOB
Bauvertragsrecht - VOB Teil A-C - Schriftwechsel Auftraggeber Auftragnehmer - Schriftwechsel Auftragnehmer Auftraggeber - Erstellen kompletter Unterlagen für Rechtsstreite - Realisierung und Abwehr von Vergütungsansprüchen VOB/B § 1.3 in Verbindung mit § 2.5 und § 1.4 in Verbindung mit § 2.6.

Finanzbuchhaltung im Rahmen der Beschränkung des StBerG § 6
Erstellen und Aufbau der kompletten Organisation - Verbuchen aller Geschäftsvorfälle - Zahlungsverkehr - Offene Posten Verwaltung - Mahnungen - Abschlusssicher - Unterstützung und Vorbereitung für den Jahresabschluß - Finanzplanung - Steuerrecht Umsatzsteuer speziell § 13b UStG - Argebuchhaltung  - nd Vertragsrecht - Anlagenbuchhaltung - Bürgschaftsverwaltung - EDV System Probau S www.probau-s.de - und Nemetschek Bau für Windows www.bausoftware.de

Kostenrechnung im Baubetriebsmanagement
Erstellen und Aufbau der kompletten Organisation - innerbetrieblich Verrechnung - verschiedene Umlageverfahren - Deckungsbeitragsrechnung - Geräteabrechnung - Planungsrechnung - EDV System Probau S www.probau-s.de - und Nemetschek Bau für Windows www.bausoftware.de

Lohn im Baubetriebsmanagement
Erstellen und Aufbau der kompletten Organisation - Erstellen der Abrechnung - Verbuchung in Fibu und Kostenrechnung - EDV System Probau S www.probau-s.de
