Kanalbau Tagesleistung nicht raten sondern bestimmen
Im erdverlegten Kanalbau reicht es nicht mehr aus die Tagesleistung aus dem Bauch oder der Erfahrung festzulegen. Diese Methode der Kalkulation ist bestimmt in einigen Fällen vorteilhaft. Besser ist es jedoch sich im Vorfeld intensive Gedanken zur möglichen Kanalbautagesleistung zu machen. Jede Baustelle ist anders und ein Unikat.
Um diese Gedanken nicht nur im Kopf des Kalkulators kreisen zu lassen, gibt es Excel Arbeitsmappe die nach der Eingabe von
die Kanalbau Tagesleistung und die Kosten ausführlich zeigt.
Hier einen Stahlbetonrohrkanal DN 1200 mittlere Tiefe 4,50 m und Normaöverbau nach DIN 18303. Bei AU3 und V4 und V5 muss die Zeit für den Ein- und Ausbau des Verbaues berücksichtigt werden. (Eine Version mit gesonderter Berücksichtigung des Verbaues ist in Arbeit) Bei Eingabe der Daten aktualisieren sich die Ergebnisse in den Diagrammen automatisch.

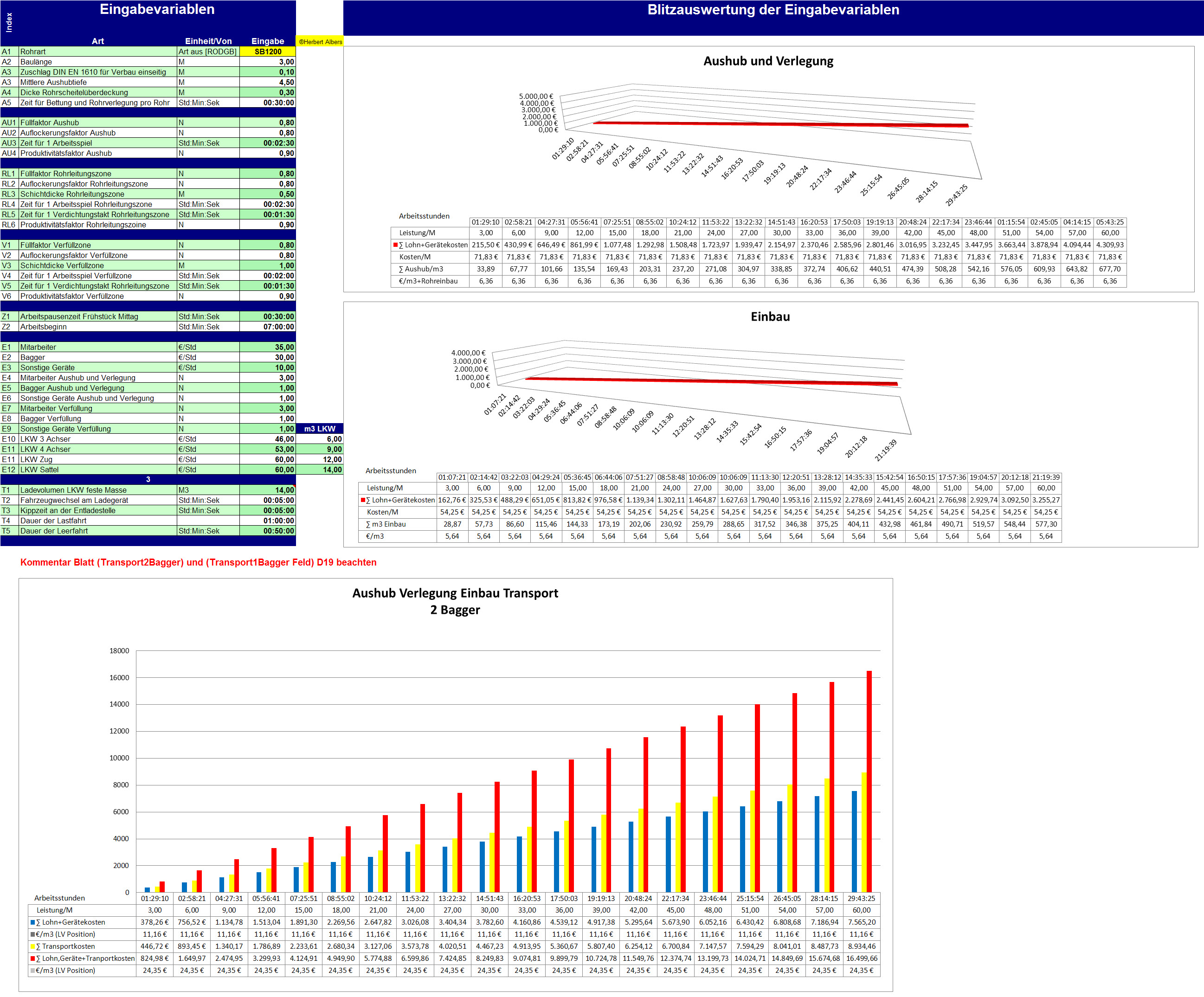

Diese Eckdaten erklären sich beim Lesen von selbst. Die richtige Löffelauswahl für den Aushub und die Verfüllung über der Leitungszone erfolgt automatisch aus den technischen Daten der Löffeltabelle.

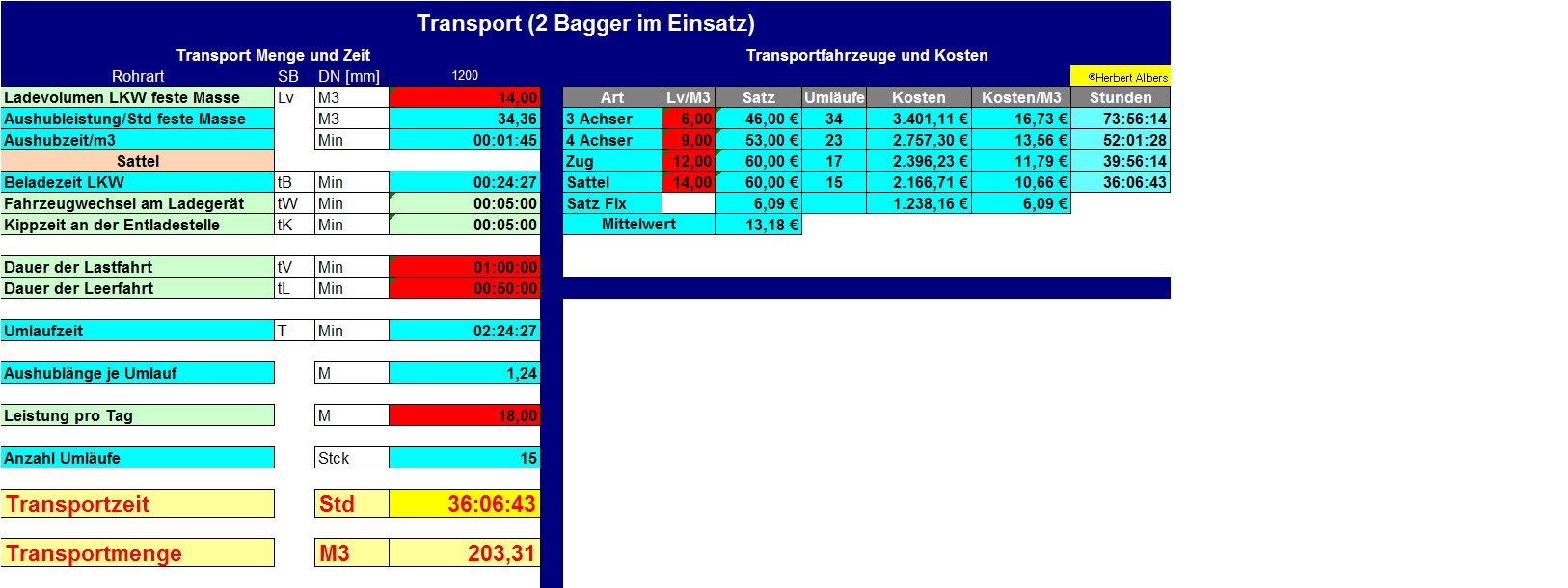

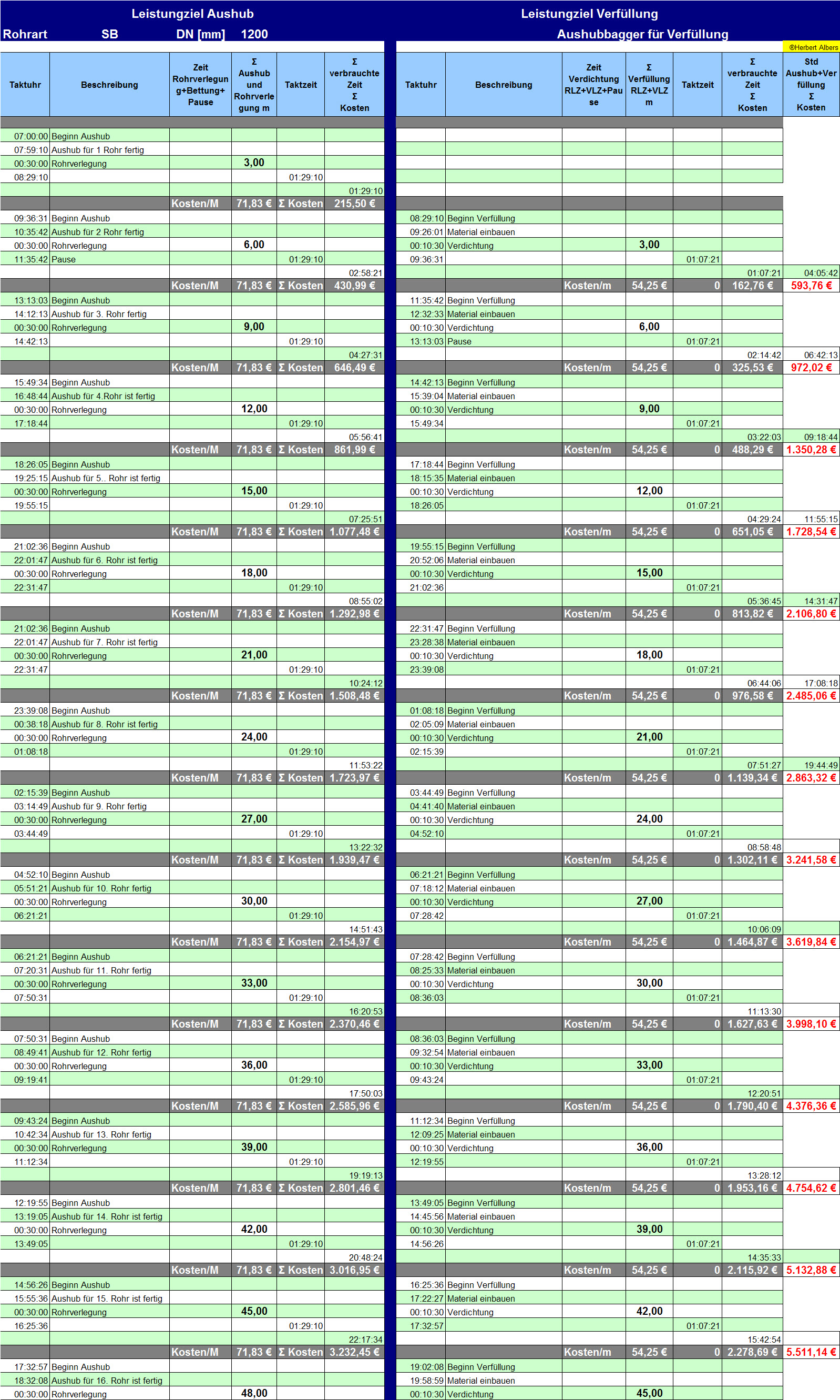

Diese Daten werden dann in Takte umgesetzt. Das Ergebnis bei der Variante mit 2Baggern für Aushub, Rohrverlegung und Verfüllung.
Die Transportkosten bei der Variante mit 2 Baggern.
Das Ergebnis bei der Variante mit 1 Bagger für Aushub, Rohrverlegung und Verfüllung.

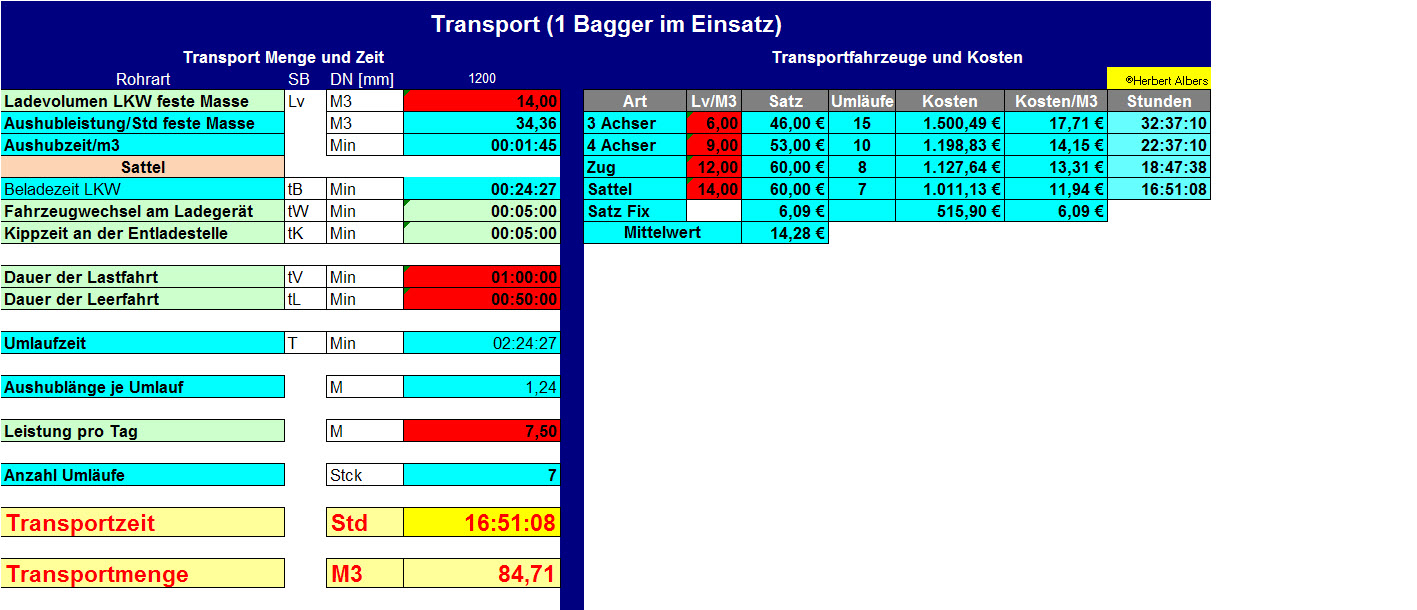

Die Transportkosten bei der Variante mit einem Bagger.
Der Kalkulator kann die Bestimmung der Kanalbau Tagesleistung bei der Preisermittlung als Grundlage berücksichtigen. Ob es zum 1. Platz bei der Submission und damit ein Auftrag wird hängt natürlch noch von einer Vielzahl anderer Faktoren ab.
Kommt es zum Auftrag gibt es aber eine Kalkulation mit belegten Vorgaben für die Baustelle. Diese wachsen dann mit "Zielcontrolling" zu einer Einheit, zusammen. Der Garant für die 3 Stützpfeiler Planung, Steuerung und zeitnahe tägliche Kontrolle der Baustelle um den Auftrag positiv abzuwickeln.
